YouTrack 带有 4 个类别的 20 份报告,可帮助您跟踪、管理和分析多种表现和进度指标:
报告具有可见性设置,因此您可以将其设为私密、与特定用户或团队共享,或将其设为公开。同样,您还可以指定哪些用户可以编辑报告。多个报告可以在仪表板上组合。
对用户不超过 10 人的团队永久免费

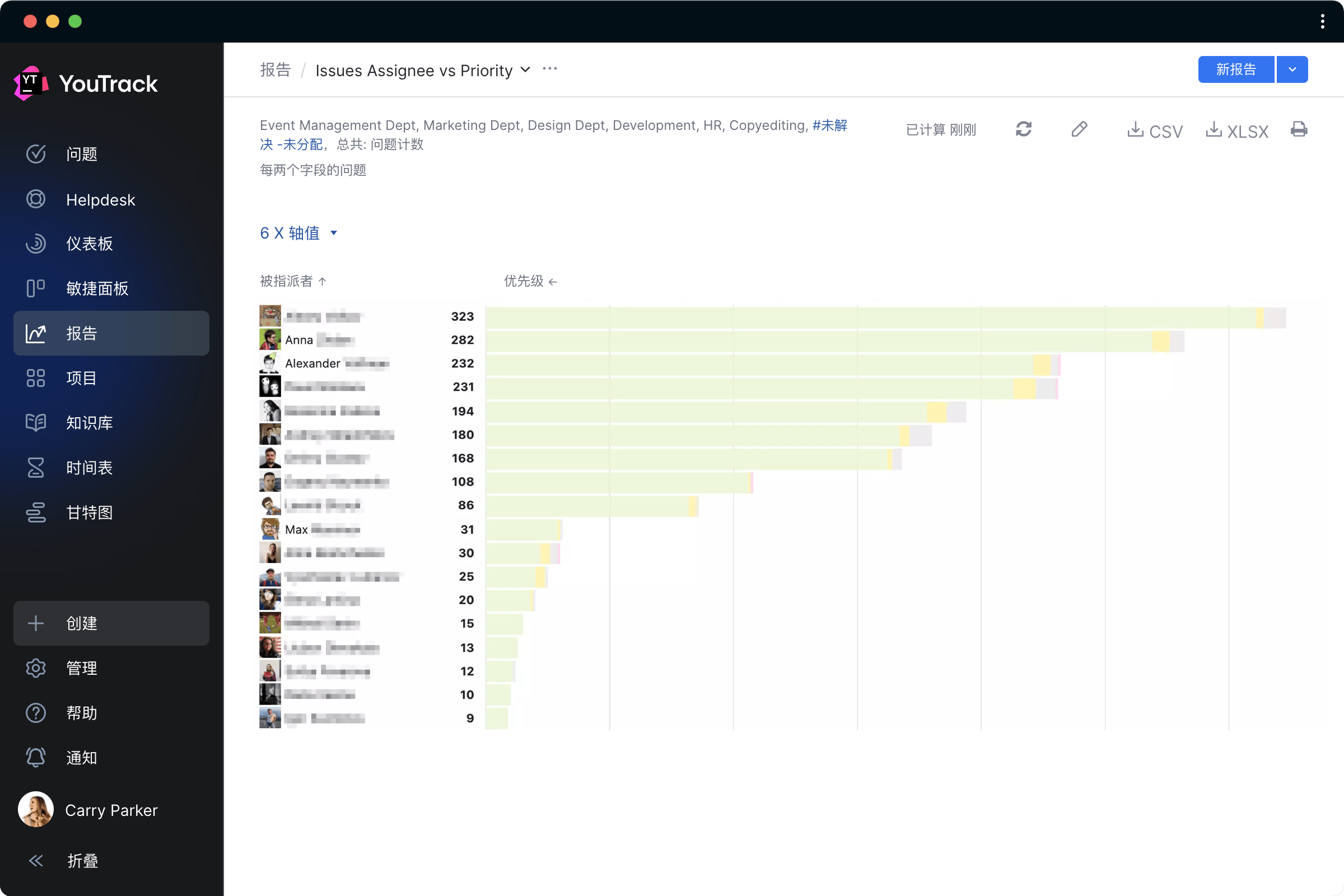

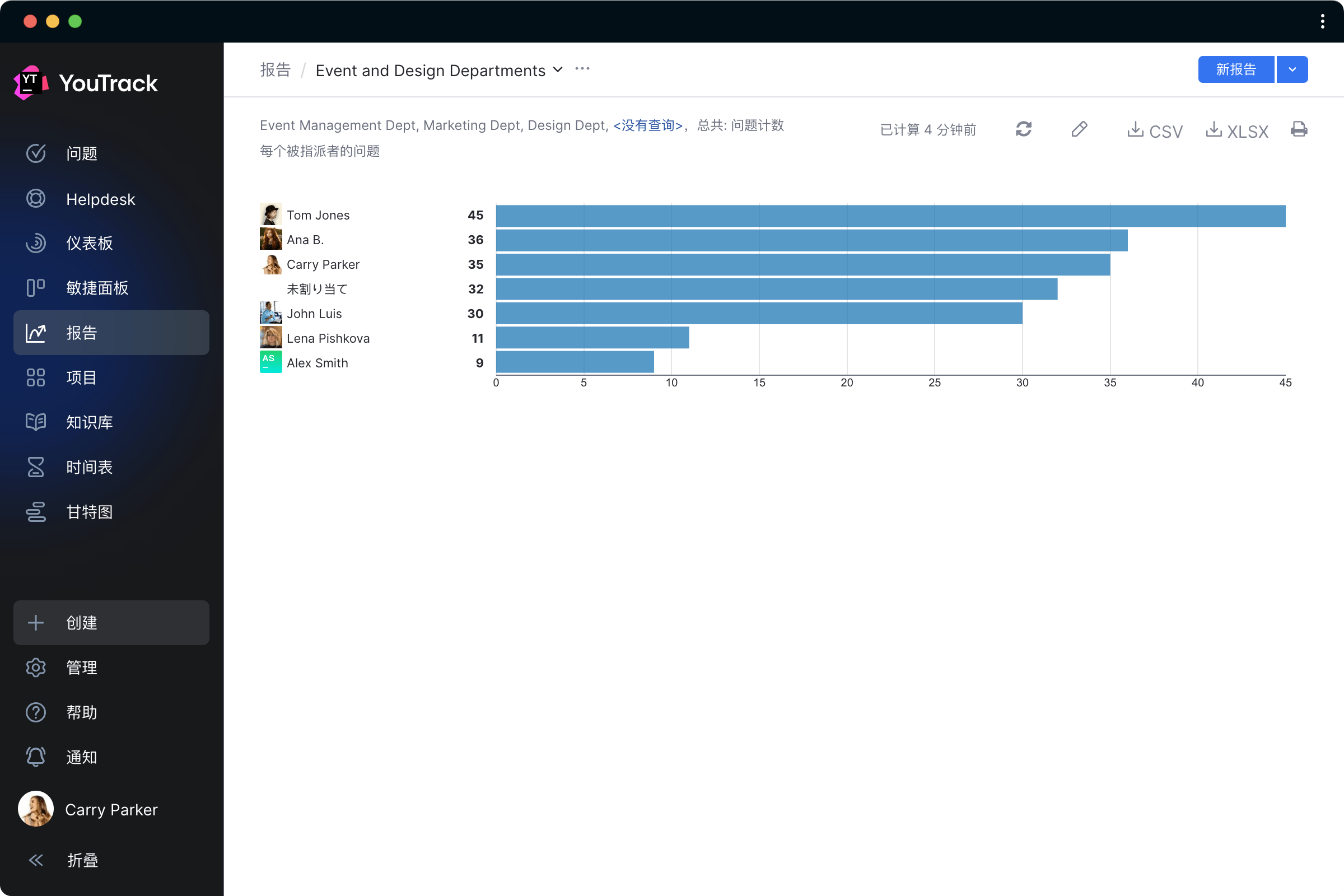

查看被指派者之间和跨项目的任务分布,比较一个或多个项目中不同状态、优先级、类型或任意自定义字段值的问题数量。

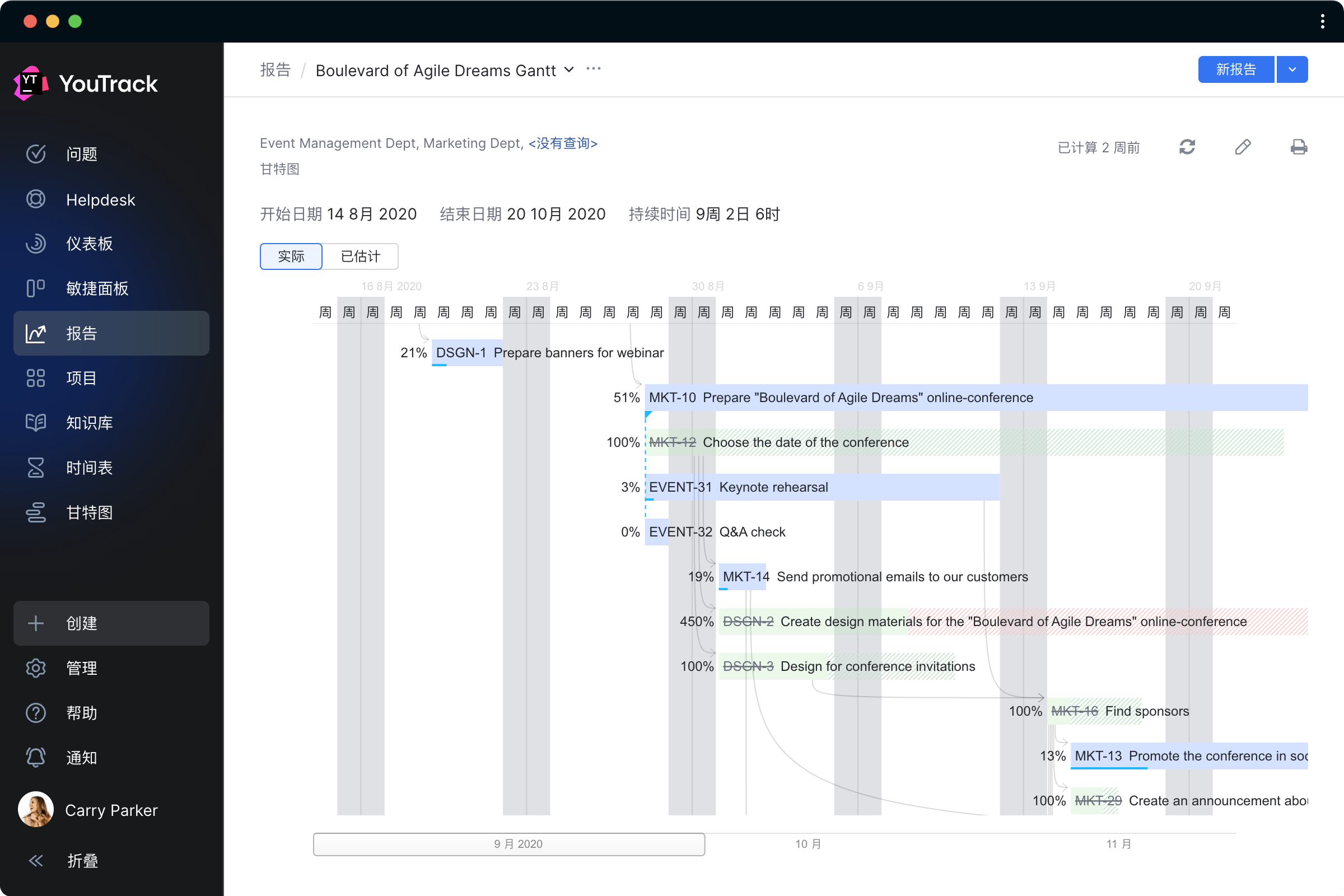

查看指定时间段内的进度和变化率。此类别包括燃尽图和累积流程图,以及解决时间、平均问题年龄、甘特图等。

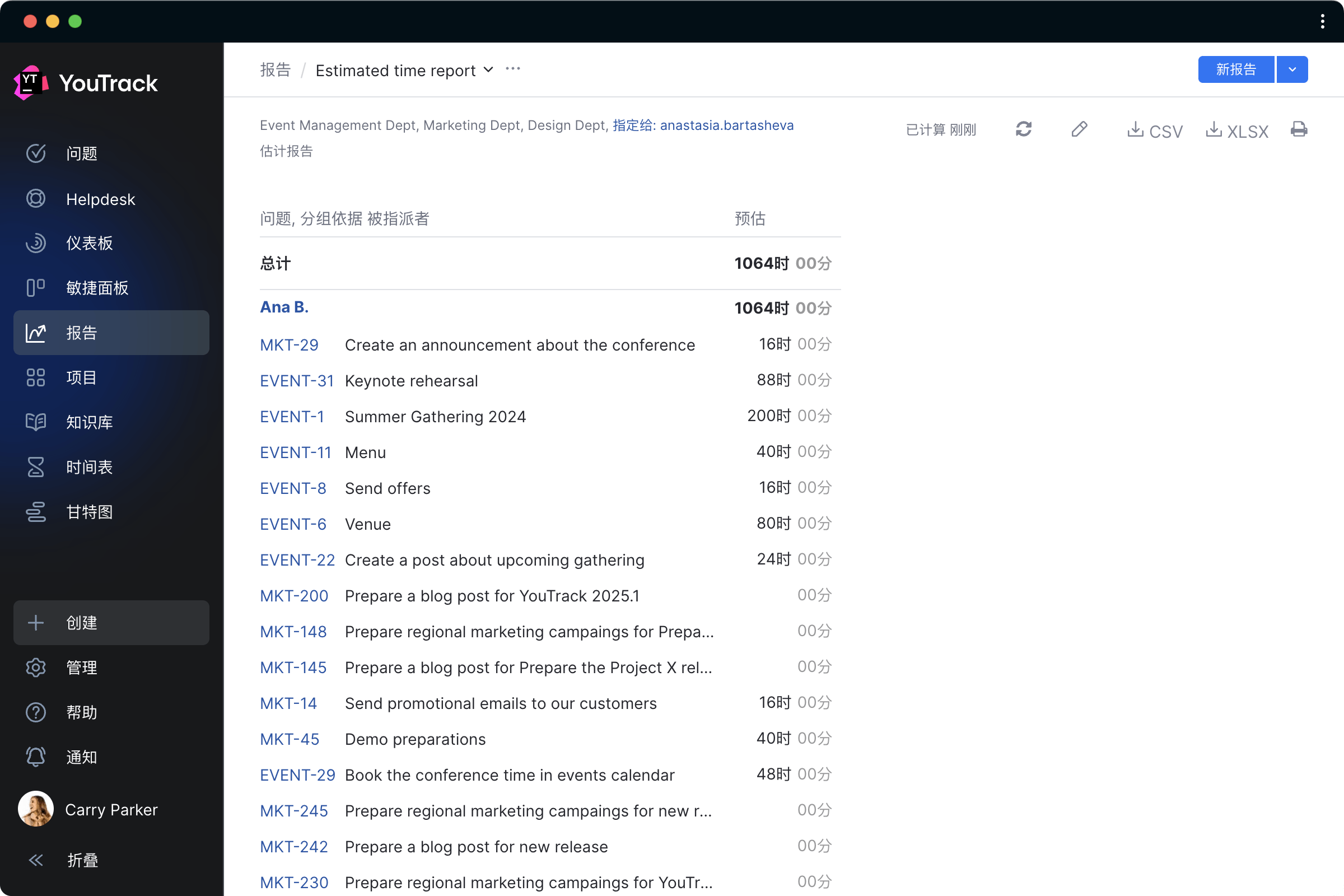

时间管理报告提供了初始估计与实际花费时间的比较。它们可以帮助查明瓶颈,突出显示需要注意的区域,并详细说明不同被指派者在不同类型任务上花费的时间。
报告可以按问题、用户或项目以及问题类型(例如开发任务、测试、错误等)进行分组。

状态转换报告显示在指定时间段内通过特定工作流转换的问题数量,报告按指定字段分组。
此类别包括两个预定义的转换报告(已验证和重开)和一个高级报告,允许您指定任意两个工作流状态之间的更改,以及任意两个子系统、优先级或类型之间的更改。

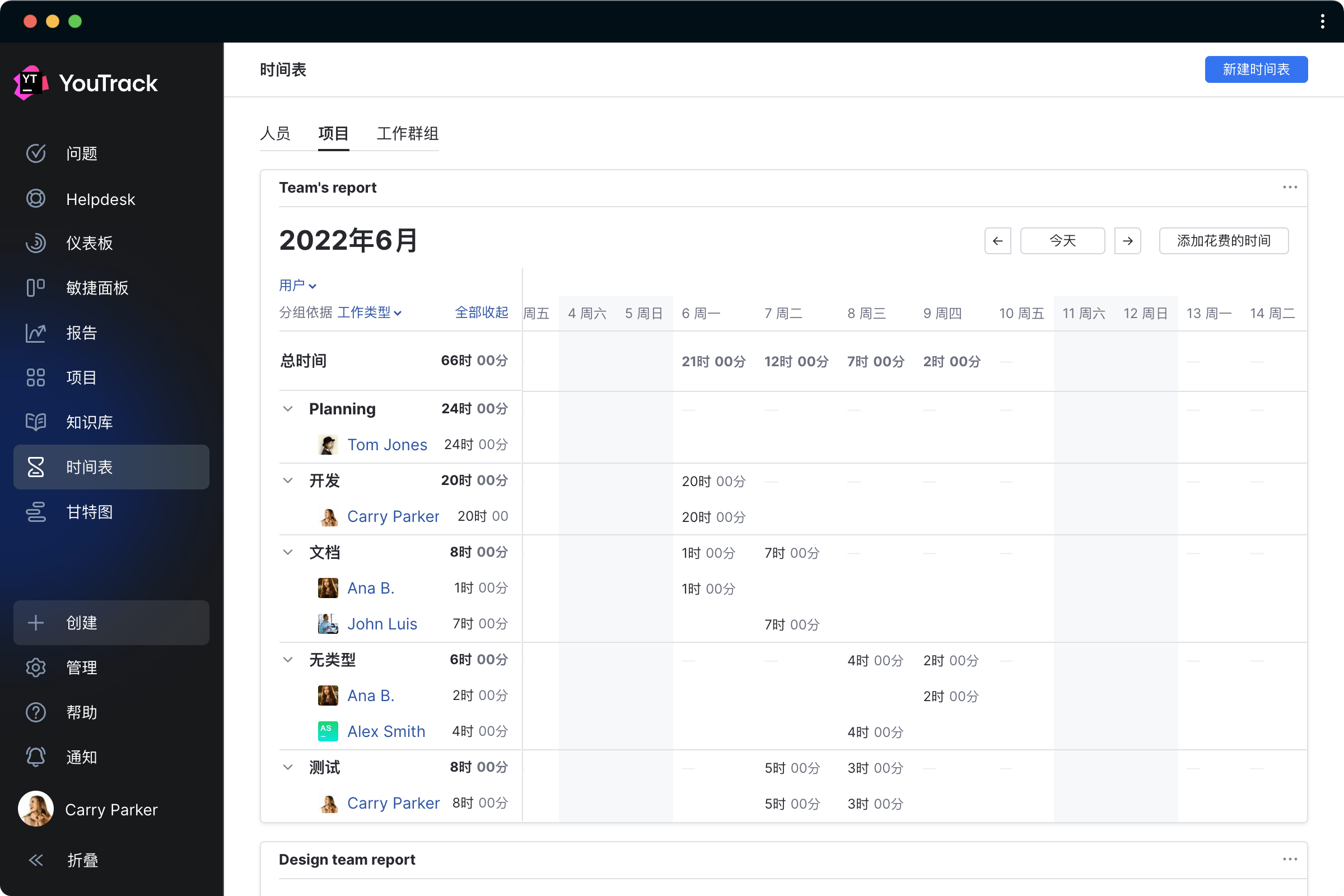

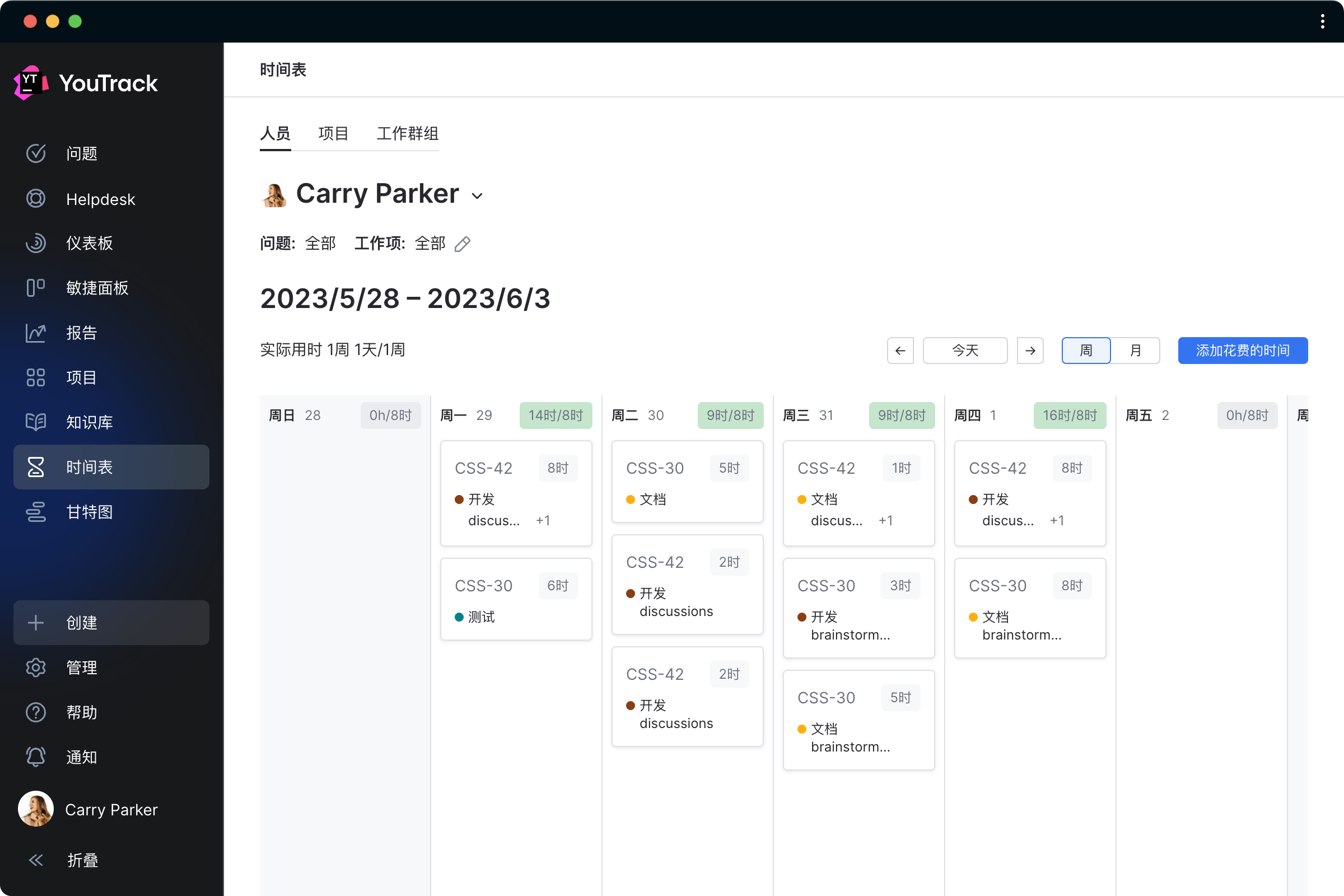

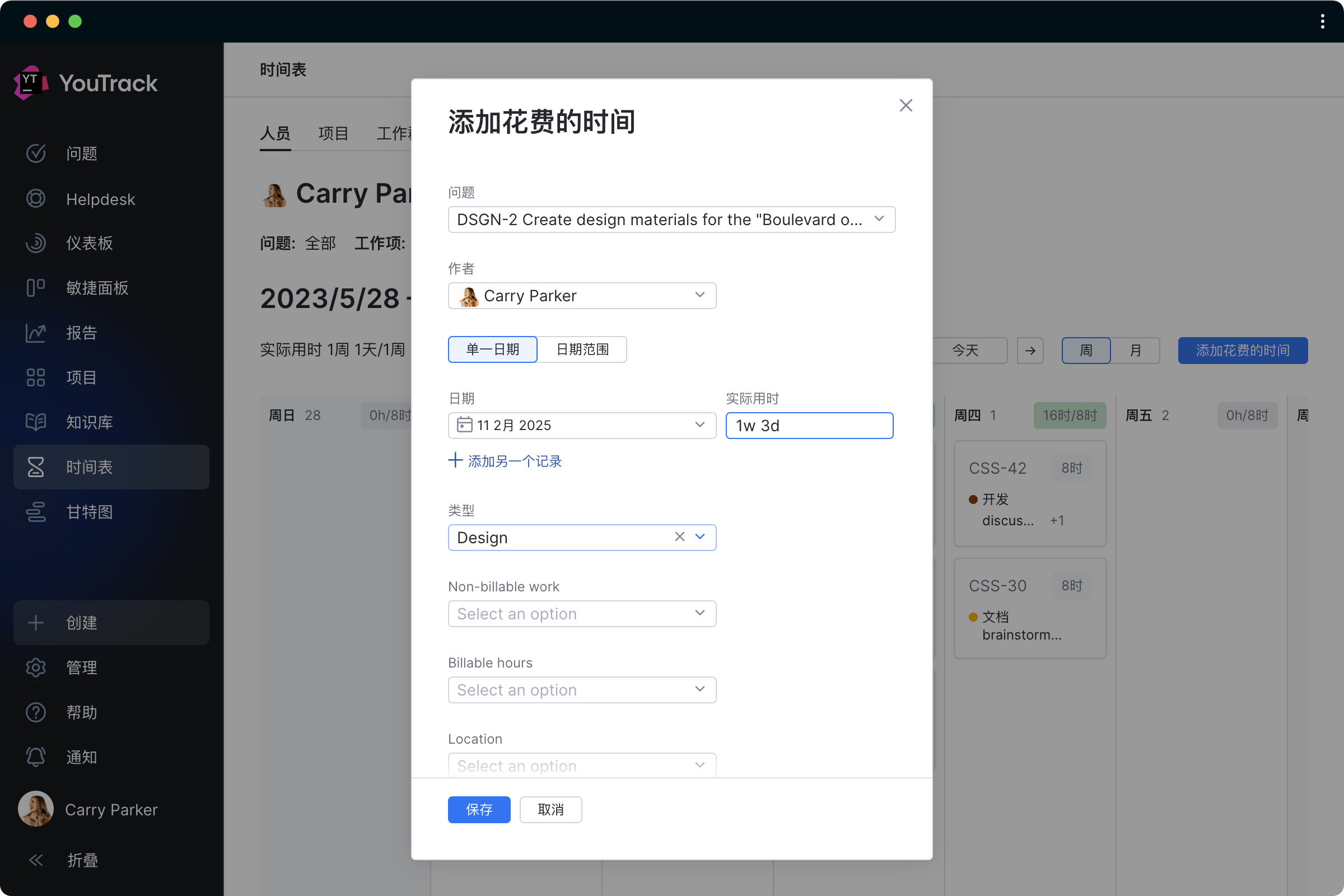

时间表是可用于跟踪您自己和团队其他成员的工作活动的数据表。使用时间表可以帮助您记录为特定项目或不同客户工作所花费的时间。您还可以按执行工作的类型跟踪和衡量不同的活动。
大多数报告每 10 分钟自动重新计算和刷新一次。部分时间线和状态转换报告让您能够从预定义的重新计算间隔中进行选择。所有报告都可以随时手动重新计算。

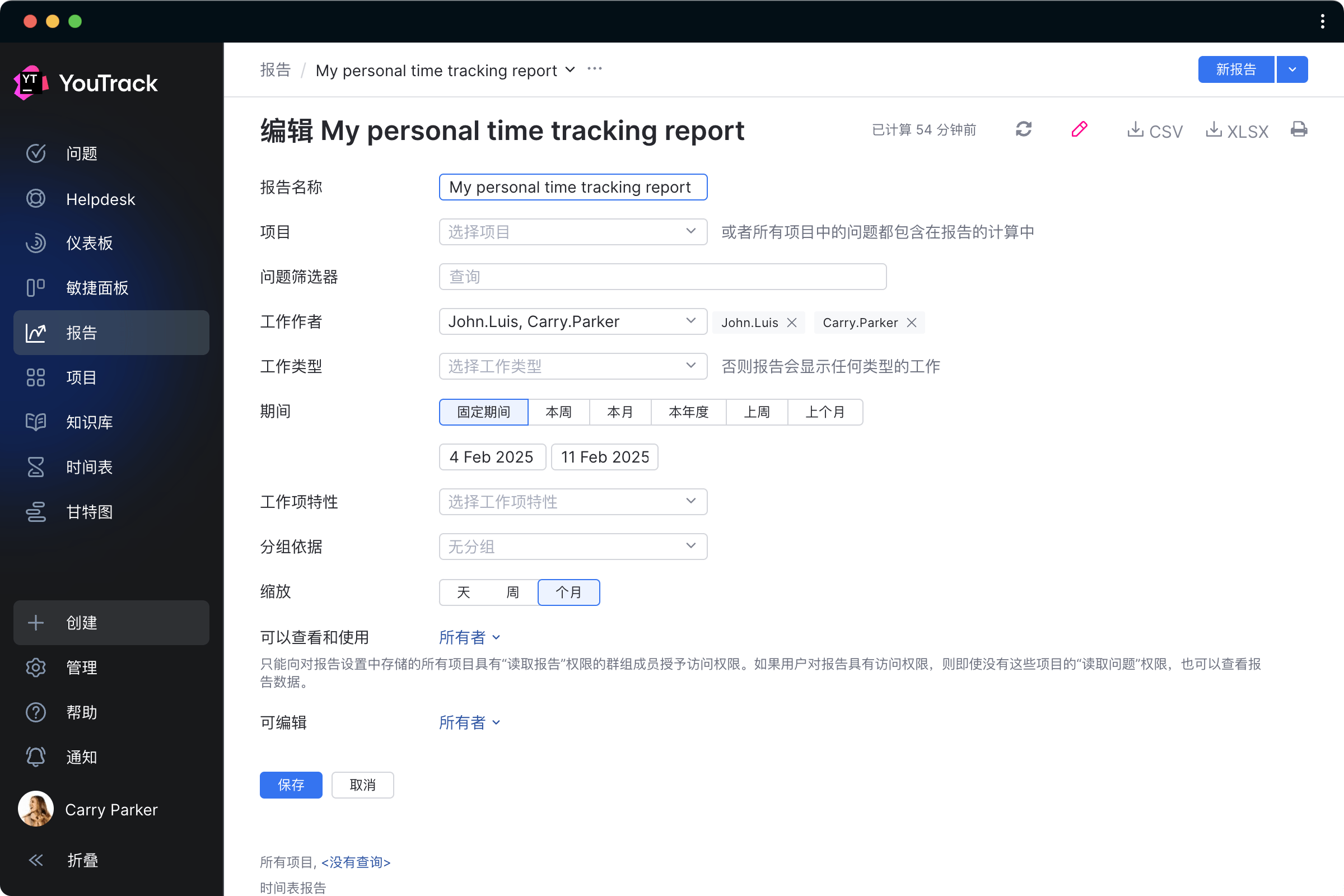

创建报告时,最初报告仅对您可见。您可以选择与个别用户、组和团队或所有用户共享报告。您还可以允许其他用户编辑您创建的报告。
共享报告列于“报告”页面的左侧面板。用户可以隐藏或显示共享报告。
任何报告都可被克隆,因此您可以在现有报告的基础上快速创建新报告。
使用打印选项创建报告的纸质或 PDF 副本。所有报告都能够以表格 CSV 或 XLSX 格式下载。
